河北土釘注漿淺談土釘墻與掛網噴施工藝

發布日期:2018-05-22  文章來源:www.cuotao.cn  作者:保定宇乾巖土

基坑邊坡支護過程中,使用土釘墻+掛網噴施工工藝的項目非常多,下面就讓保定宇乾巖土工程對這兩種施工工藝進行一下簡單介紹。

一、土釘墻施工工藝

1、土釘墻施工工藝流程

土釘墻施工主要分四步,具體為:

1)第一步為挖土、修坡。挖土應注意土方的放坡系數,一般土釘墻的放坡系數為0.3~0.7;修坡主要目的將坡面整理平整,并且按照設計修正放坡系數。

2)第二步為成孔、插筋、注漿。成孔使用人工洛陽鏟成孔,孔徑為100mm,孔內注水灰比為0.5的水泥凈漿,水泥使用P.S.A32.5水泥;插筋為孔內放入鋼筋,一般選用HRB335直徑18mm鋼筋,鋼筋長度根據設計選取。

3)第三步為掛鋼筋網、噴混凝土。鋼筋采用直徑6.5mmHPB300鋼筋,鋼筋網格間距15~30cm,一般間距選取20cm;混凝土采用C20強度噴射混凝土,噴射厚度為100mm。

4)第四步為進行下步挖土、修坡,重復以上動作,直至基坑槽底。

2 土釘墻施工工藝要求,土釘墻的施工流程應符合下列規定:

1)開挖工作面,修整邊坡→安設土釘(包括成孔、插鋼筋、注漿)→綁扎鋼筋網,加強筋、土釘同加強筋焊接、加墊塊→噴射第一層砼,厚度為50mm→噴射第二層砼至設計厚度→設置坡頂,坡面和坡腳排水措施。

2)基坑邊坡應分段分層開挖,每次超挖深度不得超過0.8~1.0m,邊開挖,邊人工修整邊坡,邊噴射砼,人工修整坡時,坡面不平整度不大于20mm。

3)噴射砼應分段分片依次進行,同一分段內噴射順序應自下而上,一次噴射厚度為50mm,噴射時,噴頭與受噴面應垂直,宜保持0.6~1.0m的距離,噴射手應控制好水灰比,保持砼表面平整、濕潤光澤,無干斑或流淌現象。

4)噴射砼終凝2h后,應進行養護,根據現場實際情況可適當調整。面板砼強度等級不低于C20,砼最大骨料不大于1.5cm,噴層厚度8~10cm。同時,土釘墻面板應在基槽上口處向外翻邊1.0m。

5)鋼筋上每2.0m設置一個定位器,以確保鋼筋在孔內居中,土釘端頭預留出坡面15cm;常壓重力式灌漿,漿體強度不低于20MPa,灌漿材料為水泥漿;噴射砼中的鋼筋網應調直除銹,鋼筋與坡面間隙宜大于20mm,鋼筋網應與土釘和加強筋連接牢固,噴射砼時鋼筋不晃動。

6)土釘鋼筋使用前應調直,除銹,注漿材料宜用0.45~0.55:1的水泥凈漿。

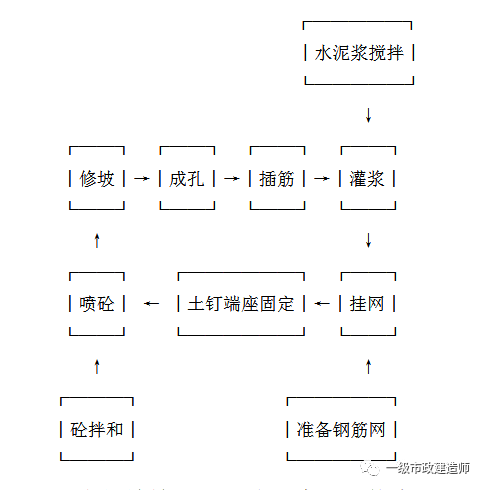

土釘注漿

3、原材料要求與配比

1)水泥為P.S.A32.5MPa水泥,應有出廠合格證,砂為細砂、中砂或中粗砂,豆石或石屑粒徑小于15mm,不能使用含有活性二氧化硅的石料;

2)根據現場實際情況,對于需要速凝劑的區域,其摻量由試驗確定,一般地初凝時間不大于15min.,終凝時間不大于20min.;

3)鋼筋應有出廠合格證、原材料試驗報告;

4)材料進場后及時送檢,并及時報驗。

5)常規C20石屑混凝土配比為:水泥:砂:石=1:2:2。

二、掛網噴施工工藝

掛網噴施工與土釘墻面層施工相似,掛鋼板網,噴30~50mmC20混凝土。

掛網噴施工主要分四步,具體為:

1)第一步為挖土、修坡。挖土應注意土方的放坡系數,一般掛網噴的放坡系數為大于0.75;修坡主要目的將坡面整理平整,并且按照設計修正放坡系數。

2)第二步為掛網,網片采用鋼板網,在鋼板網上釘丁字筋,丁字筋采用直徑18mmHRB335鋼筋,間距2.0~3.0m,長度一般為1.0m。

3)第三步為噴混凝土。混凝土采用C20強度噴射混凝土,噴射厚度為50mm。

4)第四步為進行下步挖土、修坡,重復以上動作,直至基坑槽底。
